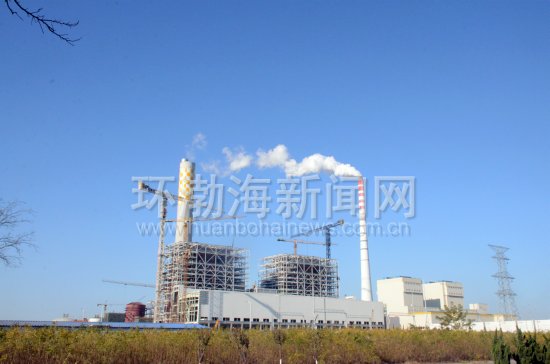

  11月3日零时31分,由中国能建安徽电建一公司承建的华润曹妃甸3号锅炉水压试验一次成功。64951只受监焊口无一泄漏,标志着曹妃甸3号机组锅炉本体安装基本完成,为下一步锅炉保温、酸洗和吹管等后续工作奠定坚实基础。
  华润电力曹妃甸电厂二期2×1050MW超超临界新建工程锅炉为北京巴威公司设计,采用螺旋膛、平衡通风、一次再热、湿式排渣、全钢结构、紧身封闭的"П"型锅炉,参加水压试验焊口共计64951只。该工程3号锅炉于2016年6月18日开始钢结构吊装,2017年1月8日大板梁吊装完成,2017年1月13日锅炉受热面开吊,2017年8月31日锅炉封门至2017年11月3日水压试验一次性获得成功,从受热面开吊至水压试验完成仅为9个月20天。
  此次试验分为一次汽和二次汽两大系统,并进行超压试验。首先在除氧器水箱的进行加药并加热,待水质化验合格后升压至10%设计压力3.09MPa,初步检查后升压至设计压力30.9MPa,短期检查各受热面有无异常后升压至超压压力38.7MPa(1.25倍)稳定二十分钟,然后降至设计压力30.9MPa对一次汽系统作全面检查;二次汽系统作业步骤与一次汽系统相同。整台锅炉共计64951只受监焊口无一泄漏,超压20分钟期间无降压,至2017年11月3日零时31分,3号锅炉水压试验一次成功。
